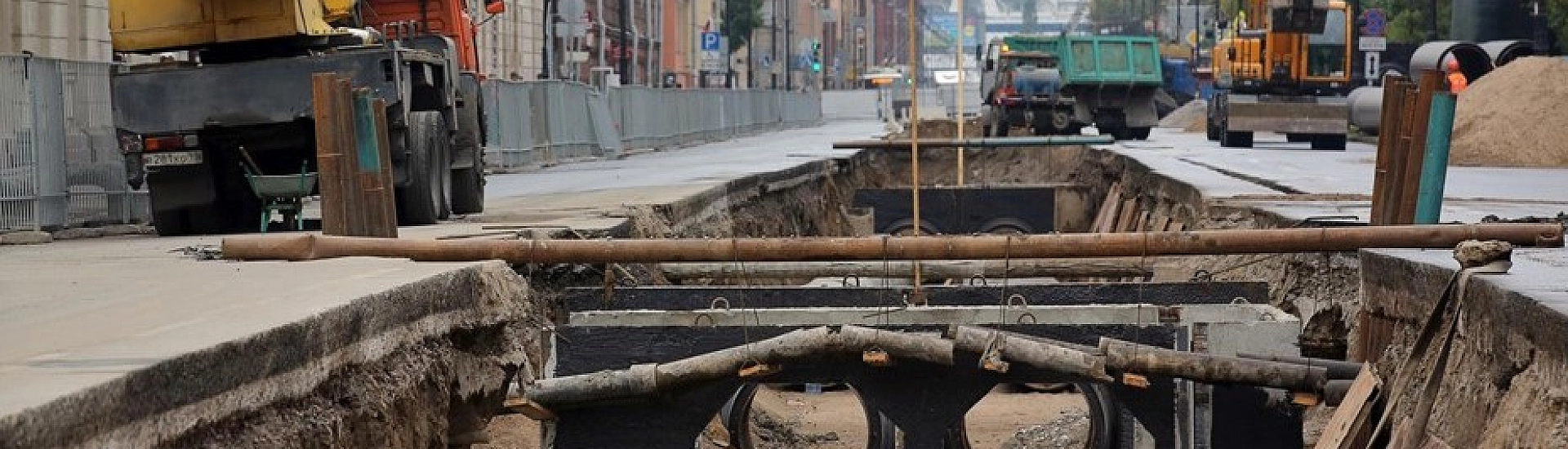

В общей сложности около 300 тысяч абонентов уже получают тепло и горячую воду по временной схеме. Работы на магистрали «Полюстровская» планируется завершить к 2027 году.

Как пояснили в компании, модернизация проводится поэтапно: сначала прокладываются временные сети, после чего специалисты приступают к замене основной инфраструктуры. Такой подход позволяет снизить нагрузку на транспорт и уменьшить неудобства для жителей.

На текущей неделе энергетики ввели в эксплуатацию второй участок временной теплосети — от Лабораторной улицы до улицы Васенко. После перевода потребителей на временные коммуникации начнется перекладка основной теплотрассы на участке от улицы Жукова до Лабораторной.

В компании отметили, что завершение всех работ и восстановление благоустройства запланировано на агротехнический период 2027 года.

Кроме того, с 6 по 10 апреля в Санкт-Петербурге проходят температурные испытания теплосетей. В этот период проводится 45 проверок в 14 районах города, из-за чего возможны временные ограничения подачи горячей воды.
